Nuclearelectrica cere acționarilor un mandat pentru reevaluarea strategiei SMR de la Doicești, după ce condițiile Deciziei Finale de Investiție nu au fost îndeplinite la termen, iar NuScale nu s-a angajat ferm pentru module
Consiliul de Administrație al Nuclearelectrica (SNN) a convocat acționarii pentru 15 iulie la București, cerându-le să aprobe reevaluarea strategiei SMR de la Doicești din 2022, după ce condițiile Deciziei Finale de Investiție, cu termen iunie 2026, nu au fost îndeplinite…
Consiliul de Administrație al Nuclearelectrica (SNN) a convocat acționarii pentru 15 iulie la București, cerându-le să aprobe reevaluarea strategiei SMR de la Doicești din 2022, după ce condițiile Deciziei Finale de Investiție, cu termen iunie 2026, nu au fost îndeplinite integral, inclusiv acordul-cadru cu NuScale.

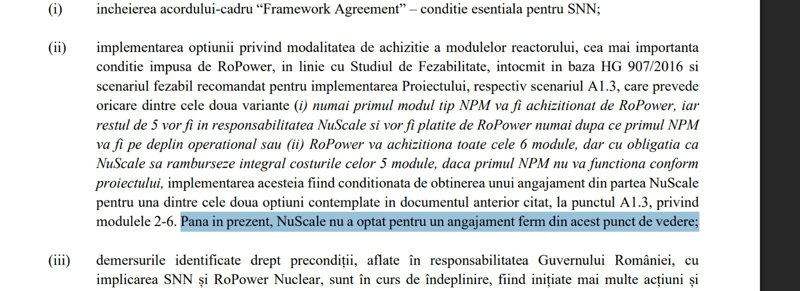

Nota publicată de companie înaintea adunării arată că două dintre condițiile considerate esențiale pentru proiect nu au fost încă rezolvate.
Prima este încheierea acordului-cadru (“Framework Agreement”) cu NuScale, pe care Nuclearelectrica îl negociază pentru a stabili un mecanism de împărțire a riscurilor între parteneri.
A doua privește modalitatea de achiziție a celor șase module ale reactorului: conform scenariului recomandat în Studiul de Fezabilitate, fie RoPower cumpără doar primul modul, urmând ca restul de cinci să fie plătite doar după ce acesta devine funcțional, fie compania cumpără toate cele șase module, dar cu obligația NuScale de a rambursa integral costul celor cinci dacă primul nu funcționează conform proiectului. Potrivit Notei, “până în prezent, NuScale nu a optat pentru un angajament ferm” pentru niciuna dintre cele două variante.

Compania precizează că aceste condiții nu sunt formalități administrative, ci reprezintă “cerințe imperative” de care depinde derularea proiectului, iar în lipsa lor investiția ar deveni nefezabilă. Un al treilea set de precizări – demersurile aflate în sarcina Guvernului – este descris ca fiind în curs, cu proceduri inițiate de SNN și RoPower Nuclear, fără ca documentul să dea un termen concret de finalizare.
În acest context, conducerea Nuclearelectrica propune acționarilor inițierea unei evaluări paralele a strategiei aprobate în 2022, care să analizeze și alte tehnologii SMR sau alte capacități de producție, atât pe amplasamentul de la Doicești, cât și pe altele noi, precum și dependențele legate de combustibil și necesarul energetic al României pe termen mediu și lung. Compania subliniază însă că această reevaluare “nu implică eliminarea scenariului curent de lucru” cu tehnologia NuScale, ci un exercițiu de comparație cu alte soluții apărute între timp pe piața americană.
Nota mai explică statutul proiectului drept unul de tip FOAK – primul de acest fel implementat la această scară și în acest cadru de reglementare – ceea ce, potrivit companiei, aduce un grad de complexitate tehnică și financiară mai ridicat decât la proiectele deja replicate în altă parte, motiv pentru care părțile caută un mecanism comercial echilibrat între RoPower și NuScale.
Anexa cu stadiul detaliat al fiecărei condiții rămâne confidențială și va fi pusă la dispoziția acționarilor doar după semnarea unui angajament de confidențialitate, potrivit convocatorului completat al AGA.
Discuția despre viitorul proiectului SMR vine după luni de critici publice repetate ale premierului interimar Ilie Bolojan la adresa modului în care au fost cheltuiți cei 240 de milioane de dolari împrumutați de SNN companiei de proiect RoPower, din care 156 de milioane au ajuns la Fluor, firma americană de inginerie responsabilă de etapa FEED 2. Nuclearelectrica a respins constant aceste acuzații, susținând că fiecare etapă a fost aprobată de acționari și respectă pașii specifici unui proiect nuclear.
Pe lângă punctele legate de SMR, acționarii vor vota pe 15 iulie și o garanție de până la 75 de milioane de euro pentru Energonuclear, compania de proiect pentru Unitățile 3 și 4 de la Cernavodă, în vederea unui împrumut de la Export Development Canada.
